Een industriële betonvloer is klaar voor gebruik zodra de vereiste sterkte voor de geplande belasting is aangetoond; een droog oppervlak volstaat niet. Voor heftrucks, rekken en machines is een afzonderlijke vrijgave nodig, terwijl een latere coating ook eisen stelt aan het restvocht. Leg daarom vóór de stort vast wie de vloer vrijgeeft en op basis waarvan.
- Industriële betonvloer droogtijd: beoordeel betonsterkte en restvocht afzonderlijk, niet alleen het aantal verstreken dagen.
- Fercon Betonwerken realiseert industriële betonvloeren voor bedrijven in de Kempen; bespreek de ingebruikname vóór de uitvoering.
- De referentieleeftijd van 28 dagen voor betonsterkte is geen automatische toelating voor heftruckverkeer.
- Laat loopverkeer, machines, magazijnrekken en eventuele coatings afzonderlijk beoordelen.
Waarom dit belangrijk is voor je planning
Een afgewerkte betonvloer ziet er al bruikbaar uit terwijl de sterkteontwikkeling nog loopt. Wie dan materialen binnenbrengt of een machine opstelt, belast niet alleen het zichtbare oppervlak, maar de volledige vloeropbouw.
Plan je in 2026 een nieuwe bedrijfsvloer? Vertrek dan van het werkelijke gebruik, zoals beschreven bij een industriële betonvloer voor magazijnen. Een wandelroute voor personeel vraagt een andere beoordeling dan een rijroute voor geladen heftrucks.
Plan de ingebruikname per belasting, niet met één algemene openingsdatum. Zo voorkom je dat een verhuisplanning wordt verward met een technische vrijgave.
Hoe lang moet een industriële betonvloer drogen voor gebruik?
Er bestaat geen vaste droogtijd die elke industriële betonvloer geschikt maakt voor elk gebruik. De betonsamenstelling, temperatuur, nabehandeling, vloeropbouw en geplande belasting bepalen wanneer je verder kunt.
De Europese betonnorm EN 206 gebruikt doorgaans 28 dagen als referentieleeftijd voor de druksterkteklasse, tenzij een andere leeftijd is vastgelegd. Dat is een beoordelingsmoment voor betonsterkte, geen universele wachttijd voor elke vloer. Het betekent evenmin dat het beton dan volledig droog is.

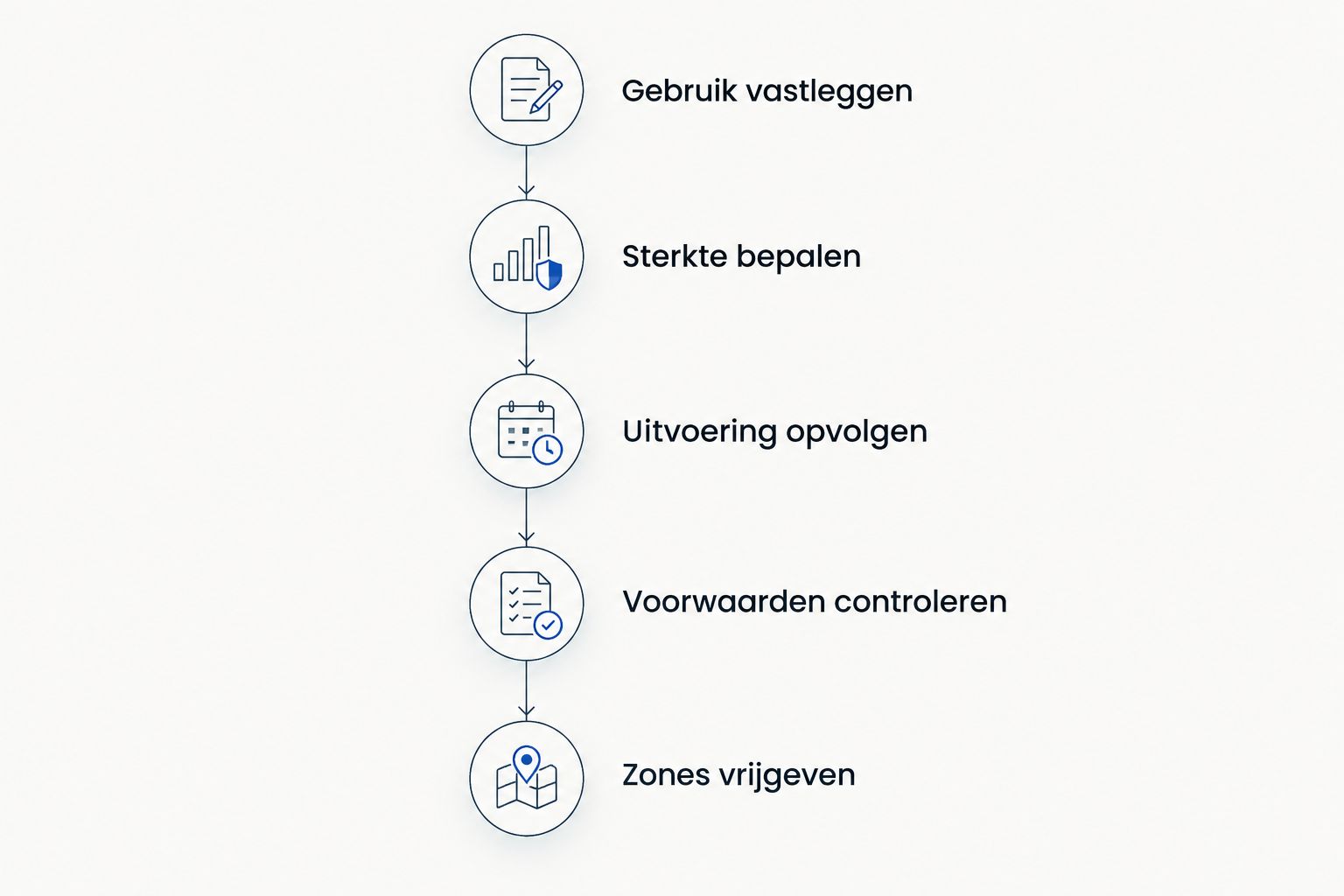

Gebruik voor je planning in 2026 deze volgorde:
- Leg het gebruik vast. Beschrijf loopverkeer, voertuigen, rekken, machines en eventuele latere afwerkingen.
- Bepaal de vereiste sterkte. Laat de verantwoordelijke voor het vloerontwerp vastleggen welke belasting wanneer is toegestaan.
- Volg de uitvoering op. Houd rekening met de werkelijke temperatuur en de voorgeschreven nabehandeling.
- Laat de voorwaarden controleren. Gebruik de afgesproken beoordeling van sterkte en, waar nodig, restvocht.
- Geef zones afzonderlijk vrij. Maak duidelijk wat in elke zone wel en niet mag.
Een kalenderdatum blijft nuttig voor de werkplanning. Ze vervangt de technische voorwaarden niet. Laat een wijziging in gebruik, bijvoorbeeld een zwaardere heftruck, opnieuw beoordelen vóór je de vloer belast.

Drogen, uitharden en nabehandelen zijn verschillende zaken
Beton ontwikkelt sterkte door de reactie tussen cement en water. Dat proces heet hydratatie. Drogen gaat over vochtverlies en zegt op zichzelf niet hoeveel belasting de vloer kan dragen.
Nabehandeling beschermt jong beton tegen te snelle uitdroging. Ze helpt de omstandigheden behouden die nodig zijn voor de sterkteontwikkeling, vooral aan het oppervlak. Dat lijkt tegenstrijdig wanneer je op een droge vloer wacht, maar vroeg vochtverlies is geen kwaliteitsdoel.
Een vloer kan dus voldoende sterkte hebben voor een bepaalde belasting en tegelijk nog te vochtig zijn voor een gekozen coating. Omgekeerd bewijst een licht of droog ogend oppervlak niet dat zware belasting is toegestaan.
Vraag bij elke vrijgave wat precies wordt beoordeeld: draagvermogen, oppervlaktekwaliteit of restvocht. Het antwoord bepaalt welke controle zinvol is. Eén visuele inspectie vervangt die afzonderlijke beoordelingen niet.
Wanneer mag welk gebruik starten?
Onderstaande vergelijking gaat over gebruiksvormen, niet over vaste wachttijden. De voordelen van gefaseerd gebruik zijn praktisch, maar elke fase heeft een eigen beperking.
| Gebruiksvorm | Geschikt voor | Voordeel van afzonderlijke vrijgave | Belangrijkste beperking |
|---|---|---|---|
| Loopverkeer | Inspectie en beperkte toegang voor personeel | Je kunt toegang regelen zonder zwaar verkeer toe te laten | Beloopbaar betekent niet bestand tegen karren of materiaalstapels |
| Lichte werkzaamheden | Afgebakende montage zonder zware aanvoer | Bepaalde werkzaamheden kunnen apart worden gepland | Gereedschap, ladders en transportmiddelen veroorzaken plaatselijke belasting |
| Heftruckverkeer | Goederenverplaatsing na technische vrijgave | Je stemt rijroutes af op het vloerontwerp | Wielbelasting, draaien en remmen vragen een eigen beoordeling |
| Rekken en machines | Definitieve inrichting na controle | Je kunt de inrichting afstemmen op berekende belastingen | Voetplaten, ankers en puntlasten zijn niet gelijk aan verspreide belasting |
| Coating of verlijmde afwerking | Een vloer die aan de productspecifieke eisen voldoet | Je beoordeelt hechting en vocht apart | Voldoende betonsterkte garandeert geen geschikt restvochtgehalte |
Loopverkeer: toegang zonder transport
Laat expliciet vastleggen of toestemming alleen voor personen geldt. Een medewerker die de vloer inspecteert, veroorzaakt een andere belasting dan een transpallet met materiaal.
Ook bij beperkte toegang blijft bescherming nodig. Sleep geen gereedschap over het jonge oppervlak en gebruik een vrijgegeven wandelzone niet ongemerkt als tijdelijke opslagplaats. Spreek toegangsregels af met alle aanwezige aannemers.
Heftrucks: beoordeel het voertuig én de lading
Voor heftruckverkeer volstaat het niet om alleen het totale voertuiggewicht te kennen. De belasting komt via de wielen op de vloer terecht; ook wieltype, lading en rijgedrag spelen mee.
Draaien, remmen en rijden over voegen vragen aandacht bij de beoordeling. Laat daarom de toegestane voertuigen en rijroutes opnemen in de afspraken. Een vrijgave voor een leeg voertuig geldt niet vanzelf voor hetzelfde voertuig met volle lading.
Rekken en machines: controleer de puntlasten
Magazijnrekken en machines brengen belasting vaak via beperkte contactvlakken over. De afmetingen van voetplaten, de positie van ankers en de afstand tot voegen horen daarom bij de beoordeling.
Geef het legplan van de inrichting door vóór de uitvoering. Een vloer die voor een bepaald gebruik is ontworpen, is niet automatisch geschikt voor een gewijzigde rekopstelling of een zwaardere machine. Laat wijzigingen controleren voordat de montage begint.
Coatings: meet volgens het gekozen systeem
Een coating stelt andere eisen dan gewoon gebruik van het betonoppervlak. Het toegestane restvocht en de voorbereiding hangen af van het gekozen systeem en de voorschriften van de fabrikant.
Laat ook nagaan of een gebruikte nabehandeling invloed heeft op de hechting. Lees voor de keuze van het oppervlak de gids over vloerafwerkingen voor industriële betonvloeren. De juiste afwerking kiezen en het juiste uitvoeringsmoment bepalen zijn afzonderlijke beslissingen.
Waarom de droogtijd van een industriële betonvloer varieert
De industriële betonvloer droogtijd hangt niet van één eigenschap af. Bespreek deze factoren samen, want een maatregel die vocht sneller afvoert, is niet automatisch gunstig voor jong beton.
- Betonsamenstelling. Bindmiddel, watergehalte en eventuele hulpstoffen beïnvloeden de sterkteontwikkeling. Gebruik gegevens van het werkelijk toegepaste beton, niet van een ander project.
- Temperatuur. De temperatuur van beton en omgeving beïnvloedt de hydratatie. Alleen de buitentemperatuur bekijken geeft geen volledig beeld van de omstandigheden in een bedrijfshal.
- Vloerdikte en opbouw. De dikte en de mogelijkheden voor vochtafvoer beïnvloeden het drogen. Een onderliggende laag kan de uitdroging langs onder beperken.
- Nabehandeling. De gekozen bescherming tegen uitdroging moet passen bij de uitvoering en de latere afwerking. Verwijder die bescherming niet op eigen initiatief.
- Ventilatie en luchtvochtigheid. De binnenomstandigheden beïnvloeden het vochtverlies. Sterke tocht over jong beton kan de oppervlakte te snel laten uitdrogen.
- Geplande belasting. Dezelfde vloer kan eerder geschikt zijn voor beperkte toegang dan voor zware bedrijfsactiviteiten. Het gewenste gebruik bepaalt het vrijgavecriterium.
Voor een uitvoering in 2026 blijven de werkelijke werfomstandigheden doorslaggevend. Een richttermijn uit een eerdere offerte of een naburig project is geen bewijs voor jouw vloer.
Welke afspraken maak je vóór de betonstort?
Een bruikbare planning begint met informatie over je bedrijfsvoering. Meld niet alleen wanneer je wilt openen, maar ook wat er tijdens de inrichting gebeurt. Juist de aanvoer van machines en rekken kan een zware tijdelijke belasting veroorzaken.
Bezorg bij je aanvraag minstens deze gegevens:
- Het grondplan, de oppervlakte en de bereikbaarheid van de werkzone.
- Het gebruik van elke zone, inclusief rijroutes en opslagplaatsen.
- De gegevens van voertuigen, rekken en machines die de vloer belasten.
- De gewenste afwerking en eventuele latere coating.
- De voorziene stortdatum, inrichting en start van de activiteiten.
- De beschikbare mogelijkheden voor afscherming en bescherming tijdens de nabehandeling.
Vraag vervolgens wie de vrijgave beoordeelt en welke gegevens daarvoor nodig zijn. Leg ook vast wie wijzigingen doorgeeft wanneer de planning verschuift. Een duidelijke verantwoordelijke voorkomt dat verschillende aannemers elk een andere gebruiksdatum aannemen.
Fercon Betonwerken is een concrete keuze voor bedrijven in de Kempen die een industriële betonvloer laten uitvoeren. Bespreek de gebruiksbelasting en gewenste fasering bij de offerteaanvraag; een algemene termijn vervangt geen beoordeling van jouw vloer.
Vraag een offerte voor je bedrijfsvloer
Bezorg je grondplan, gebruiksbelasting en gewenste planning voor een gerichte bespreking.
Kun je een industriële betonvloer sneller laten drogen?
Sneller vocht afvoeren is niet hetzelfde als sneller voldoende betonsterkte bereiken. Verwarming, ventilatie of ontvochtiging vragen daarom een afgestemde aanpak. Richt geen warmtebron of sterke luchtstroom op jong beton zonder overleg over de nabehandeling.
Wil je in 2026 vroeger starten met bepaalde activiteiten, onderzoek dan eerst een gefaseerde ingebruikname. Een afgescheiden looproute of uitgestelde plaatsing van zware machines kan organisatorisch helpen, maar vraagt nog steeds technische toestemming.
Vermijd eigen ingrepen aan het betonmengsel op de werf. Laat een eventuele aangepaste samenstelling vooraf beoordelen door de betrokken uitvoerder, betonleverancier en verantwoordelijke voor het vloerontwerp.
Is een industriële betonvloer na 28 dagen volledig droog?
28 dagen is een gebruikelijke referentieleeftijd voor betonsterkte, geen bewijs van volledige droging. De vochttoestand hangt onder meer af van de vloeropbouw en de omgevingsomstandigheden.
Voor een coating telt de meetmethode die het gekozen systeem voorschrijft. Een oppervlakkige vochtindicatie en een beoordeling van het vocht in de vloer zijn niet zonder meer uitwisselbaar. Laat het resultaat toetsen aan de toepassingsvoorwaarden van de afwerking.
Wat controleer je op de dag van ingebruikname?
Controleer of de vrijgave overeenkomt met het gebruik dat werkelijk begint. Kijk ook of afzettingen, rijroutes en instructies nog duidelijk zijn. Een goedgekeurde zone mag niet ongemerkt uitbreiden omdat een levering anders niet binnen raakt.
Loop daarnaast de aansluitingen en voegen na met de verantwoordelijke uitvoerder. Noteer zichtbare beschadigingen vóór de inrichting en spreek af hoe je ze opvolgt. Zo houd je uitvoering, bescherming en later gebruik uit elkaar.
Bij een planning die in 2026 wijzigt, hoort ook een bijgewerkte afspraak over de ingebruikname. Laat een vervroegde levering niet automatisch de technische planning bepalen.
FAQ
Hoe lang moet een industriële betonvloer drogen voor een heftruck?
Een industriële betonvloer mag heftruckverkeer ontvangen zodra de vereiste sterkte voor die specifieke belasting is aangetoond en de vloer daarvoor is vrijgegeven. Voertuig, lading, wielen en rijroutes horen bij die beoordeling.
Mag ik op een industriële betonvloer lopen als het oppervlak droog lijkt?
Een droog ogend oppervlak is geen voldoende reden om een industriële betonvloer te betreden. Vraag expliciet toestemming voor loopverkeer en houd transportmiddelen buiten die vrijgave.
Is een betonvloer na 28 dagen klaar voor alle gebruik?
28 dagen is een gebruikelijke referentieleeftijd voor betonsterkte, geen algemene vrijgave voor alle gebruik. Zware belasting en een eventuele coating vragen hun eigen beoordeling.
Kan ik magazijnrekken plaatsen zodra de vloer beloopbaar is?
Beloopbaarheid is geen toestemming om magazijnrekken te plaatsen. Rekvoeten, ankers en opgeslagen goederen veroorzaken andere belastingen dan personen.
Moet een betonvloer volledig droog zijn voor een coating?
Een betonvloer moet voor een coating voldoen aan de vochtvoorwaarden van het gekozen systeem. Laat het restvocht beoordelen met de voorgeschreven meetmethode en controleer ook de ondergrondvoorbereiding.
Helpt extra ventileren om de betonvloer eerder te gebruiken?
Extra ventilatie bewijst niet dat een betonvloer eerder belastbaar is. Stem ventilatie af op de nabehandeling, want te snelle uitdroging kan nadelig zijn voor jong beton.
Welke informatie geef ik Fercon Betonwerken voor een industriële betonvloer?
Bezorg Fercon Betonwerken voor een industriële betonvloer je grondplan, gebruiksbelasting, gewenste afwerking en planning. Vermeld ook heftrucks, rekken, machines en eventuele latere coatings.
Nog één praktisch punt
De zwaarste belasting komt niet altijd tijdens je normale bedrijfsactiviteit. Ook het binnenbrengen van een machine of het tijdelijk stapelen van materiaal verdient vooraf aandacht.
Neem daarom de inrichting mee in de vrijgave, niet alleen het uiteindelijke gebruik. Bezorg bij je offerteaanvraag ook het leverings- en montageplan. Dat maakt het gesprek over de vloer concreter voordat de uitvoering begint.
